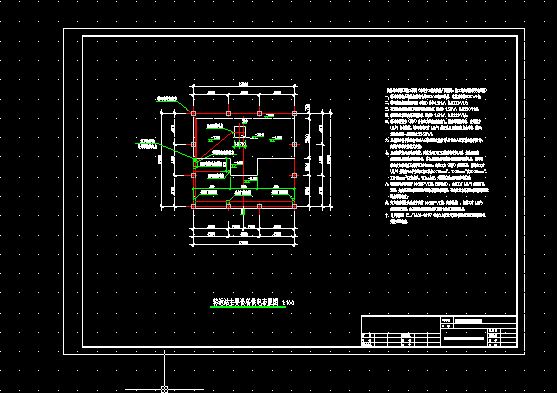

    設備用電要求及施工說明(本部分工作由設備廠商指導,施工單位負責按要求實施)
    一、轉運站垃圾壓縮設備供電采用380V三相五線制,電機功率為22KW1臺;
    二、轉運站垃圾配套吸污泵(選配)功率1.5KW、電壓220V1只;
    三、轉運站垃圾配套超聲波霧化除臭系統(選配)1.5KW、電壓220V1套;
    四、轉運站垃圾配套高壓清洗機(選配)1.6KW、電壓220V1臺;
    五、轉運站建設方(用戶)自行配套的電動卷簾門、照明等設施用電,由建設方
    (用戶)自行核算。轉運站建設方(用戶)按設備及日常用電自主增容(轉運
    站設備增容一般需要大于55KW);
    六、壓縮設備需單獨配套100A三相五線電度表1個及100A四極漏電保護器1個,
    由用戶根據實際情況安裝;
    七、壓縮機供電必須采用電管,建議采用DN32鍍鋅管彎成U形,先由總配電
    箱預埋至壓縮機接電控制柜,再由壓縮機接電控制柜至壓縮機接電點,壓縮機
    接電點電管高出正負零面300mm,由施工方(用戶)自配預埋,同時施工方
    (用戶)須拉好16平方的三相五線(4X16mm2,1X10mm2或3X16mm2,
    2X10mm2)至電機處,留2m余量。為操作安全須預埋防電接地;
    八、吸污泵電線穿線管(φ50PVC管,內穿鐵絲),由施工方(用戶)按圖自配
    預埋,先由總配電箱預埋至吸污水泵接電控制柜,再由吸污水泵接電控制柜接至吸
    污水泵接電點;
    九、超聲波霧化除臭系統穿線管(φ50PVC管,內穿鐵絲),由施工方(用戶)
    按圖自配預埋,由總配電箱預埋至超聲波霧化除臭系統接電點;
    十、用戶需按照 DL/T621-1997標準之B類電氣設備接地的要求預埋接地棒,
    并接至配電箱。...
