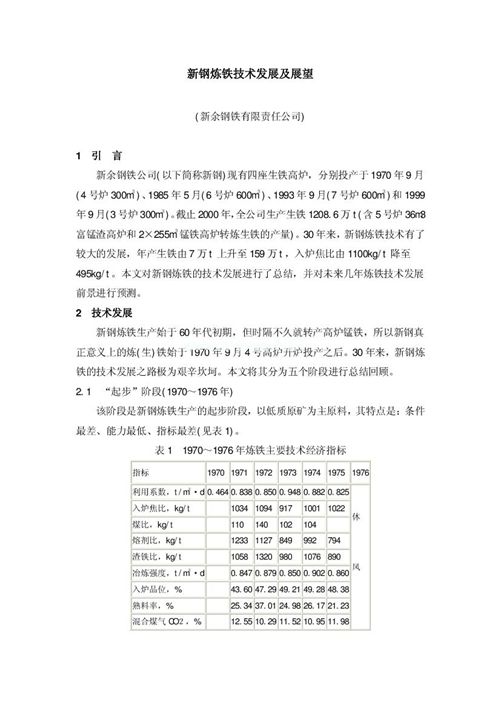

新鋼煉鐵技術發展及展望
- 文件介紹:
- 該文件為 rar 格式,下載需要 0 積分
-
- 新鋼煉鐵技術發展及展望(新余鋼鐵有限責任公司)
1 引 言
新余鋼鐵公司(以下簡稱新鋼)現有四座生鐵高爐,分別投產于1970年9月
(4號爐300m3)、 1985 年5月(6號爐600m3)、 1993年9月(7號爐600m3)和1999
年9月(3號爐300m3)。 截止2000年, 全公司生產生鐵1208.6萬t(含5號爐36m3
富錳渣高爐和2×255m3錳鐵高爐轉煉生鐵的產量)。30年來,新鋼煉鐵技術有了
較大的發展,年產生鐵由7萬t上升至159萬t,入爐焦比由1100kg/t降至
495kg/t。本文對新鋼煉鐵的技術發展進行了總結,并對未來幾年煉鐵技術發展
前景進行預測。
2 技術發展
新鋼煉鐵生產始于60年代初期,但時隔不久就轉產高爐錳鐵,所以新鋼真
正意義上的煉(生)鐵始于1970年 9月 4號高爐開爐投產之后。30年來,新鋼煉
鐵的技術發展之路極為艱辛坎坷。本文將其分為五個階段進行總結回顧。
2.1 “起步”階段(1970~1976年)
該階段是新鋼煉鐵生產的起步階段,以低質原礦為主原料,其特點是:條件
最差、能力最低、指標最差(見表1)。
表1 1970~1976年煉鐵主要技術經濟指標
指標 1970 1971 1972 1973 1974 1975 1976
利用系數,t/m
3...
